18 de maio de 20263 min de leitura

Modernização de aplicações .NET: Por que avaliar antes de alterar o código?

Banner - Modernização de aplicações .NET: Por que avaliar antes de alterar o código?

Por que a avaliação é o passo mais crítico da modernização?

O primeiro passo de um upgrade em aplicações .NET não é o código-fonte — é a avaliação técnica. Embora o instinto de muitos times seja abrir o repositório, alterar o TargetFramework e atualizar pacotes NuGet imediatamente, essa abordagem é um risco. Você sente que está progredindo enquanto gerencia erros de build, mas está operando no escuro, sem saber exatamente o tamanho do desafio que tem pela frente.

Assessment de aplicações

A estratégia de modernização, especialmente ao integrar agentes baseados em IA, divide-se em três etapas: assessment, plano e execução. O segredo está em não ignorar a primeira, que gera um relatório técnico (em Markdown) detalhando exatamente o que precisa ser alterado sem tocar em uma única linha de código ou realizar qualquer commit.

Olhe para a aplicação antes de tocá-la

Ao executar uma ferramenta de assessment em uma solução, você verá um gráfico de dependências mapeado e um inventário completo. Em um cenário real de migração (por exemplo, de .NET 8 para .NET 10), o relatório indicará:

  • Quantos projetos precisam ser migrados.
  • Quais pacotes NuGet requerem atualização ou são incompatíveis.
  • Quais APIs possuem mudanças comportamentais (breaking changes) que demandarão testes manuais.

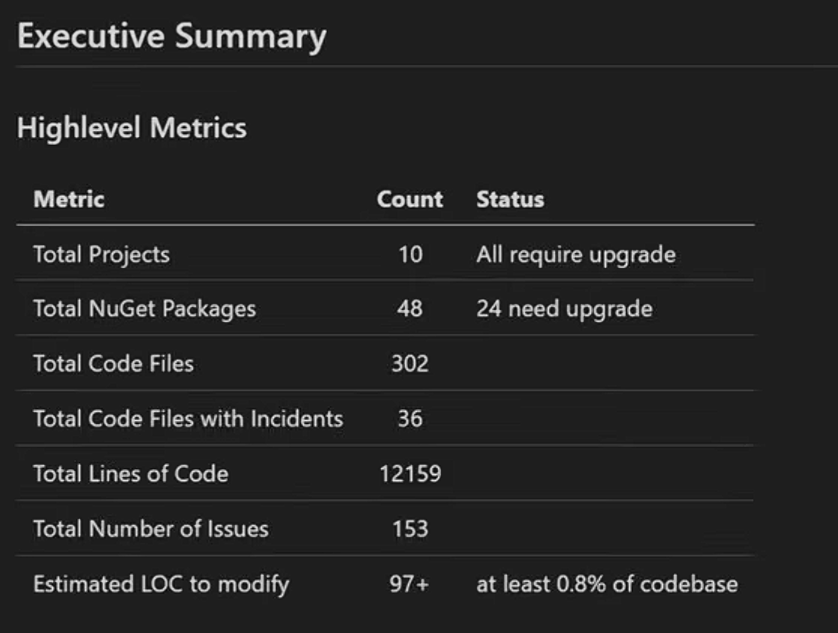

Relatório de Dependências

É esse diagnóstico, gerado em poucos minutos, que transforma uma iniciativa de meses em um projeto previsível. Saber qual projeto é o "gargalo" antes de começar a alteração muda radicalmente como você aloca seus recursos e gerencia as expectativas de negócio.

Por que a ordem das etapas é inegociável?

A sequência recomendada — avaliar, planejar e, finalmente, executar — é o que separa um projeto de sucesso de uma série de incidentes de produção. Se você pula direto para a codificação, descobrirá conflitos de dependência e lacunas na cobertura de testes durante o processo, quando você já está comprometido com o deploment e o custo do rollback tornou-se proibitivo.

O objetivo do assessment é trazer todas as incertezas para o início do ciclo, quando ainda é barato mudar de estratégia. O relatório gerado deve servir como um documento compartilhado: adicione notas, marque projetos que possuem fragilidades conhecidas e defina responsáveis. Agentes de IA não compreendem o contexto político ou operacional, como uma reestruturação de time ou uma janela de "release freeze". Esse contexto é insubstituível e deve vir de você.

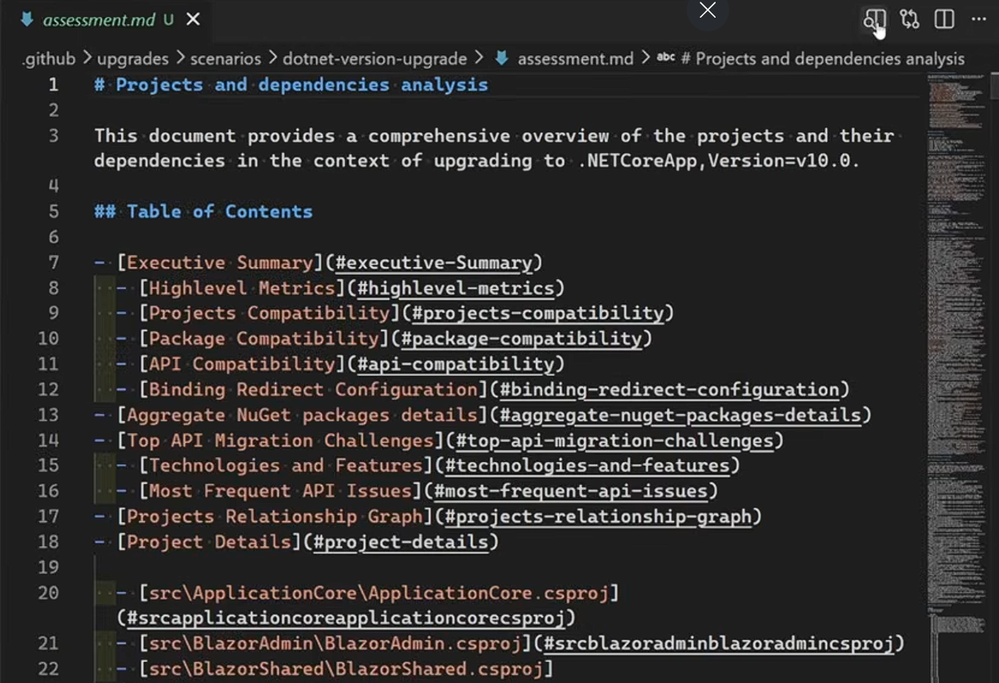

Fluxo de trabalho de Modernização

Quando você finalmente avançar para a fase de planejamento, ele será baseado em fatos concretos e restrições reais. Você não estará apenas revisando um output automático, mas efetivamente liderando a direção técnica da modernização.

Como colocar em prática hoje mesmo?

Dê o primeiro passo com uma aplicação que você vem postergando para atualizar. Rode o assessment em modo autopilot, analise os relatórios e distribua os achados para os engenheiros que conhecem o domínio daquele código. O feedback desses especialistas validará o plano. Se prepare, pois, ao tratar a modernização como uma atividade de engenharia estruturada e não apenas como um "bump" de versão, o retorno em estabilidade operacional será imediato.
